用时60分钟,成功入机坑!桂平这个工程右岸发电机组安装加快推进!

 编辑:网络  来源:桂平大藤峡旅游度假区  时间:2022-08-04   浏览次数:112

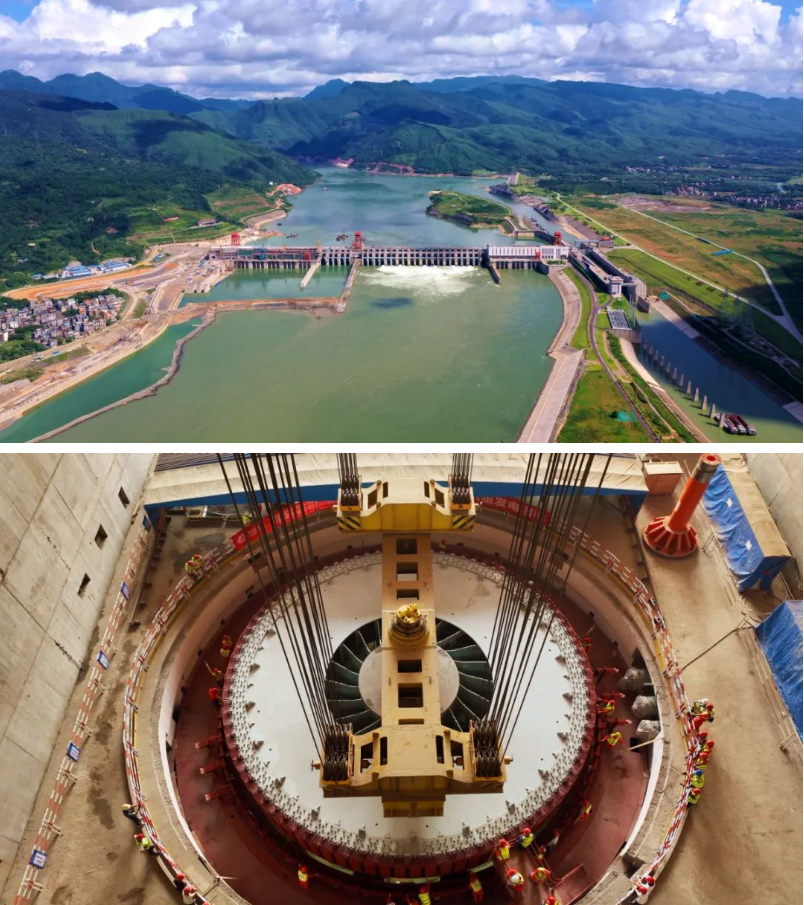

8月1日,大藤峡水利枢纽工程右岸厂房安装间内,随着施工负责人一声指令,1#机组转子从组装工位被缓缓吊起,用时60分钟成功吊入机坑,与主轴精准对接,标志着该机组主要大件设备全部吊装完成,进入总装阶段,大藤峡水利枢纽工程右岸首台机组实现年内发电目标指日可待。


贵港新闻网
,赞12


     大藤峡水利枢纽工程是国务院确定的172项节水供水重大水利工程的标志性项目,工程共装备8台国内最大的轴流转桨式水轮发电机组,单机容量200兆瓦,设计年发电量60.55亿度。
其中左岸3台已于2020年投产运行,累计发电量77.7亿度。右岸布置5台,计划今年内实现首台机组发电目标,2023年全部投入运行。


大藤峡水利枢纽工程发电机组转子由中心体、扇形体支架、副立筋、磁轭等组成,最大直径16.44米,起吊总重量940吨,是机组安装过程中重量最大的核心部件,为水轮发电机提供旋转磁场,承担着能量转换的重要功能,其安装质量直接关系到机组长期安全稳定运行。

转子中心体与六瓣扇形支架同时进行拼装焊接,变形控制难度大。7708片转子磁轭冲片由人工进行叠片,安装工艺复杂。吊装过程中,将直径达16.44米的巨型转子嵌入内径为16.49米的定子内圆中,调整范围不足1毫米,设备体量大,安装精度、技术要求极高。


今年以来,广西大藤峡水利枢纽开发有限责任公司分别于4月24日、7月5日成功完成右岸首台机组定子、转轮吊装。目前,右岸发电机组安装工作正加快推进。
